Container-Haus Genehmigung: Baurecht im Detail

Ein Container-Haus ist baurechtlich ein Gebäude wie jedes andere. Für die Genehmigung entscheidet nicht die Bauweise, sondern die Nutzung, der Standort und die jeweilige Landesbauordnung. Dieser Ratgeber geht bewusst tiefer als ein Überblick: Er erklärt die Verfahrensarten, den Unterschied zwischen Innen- und Außenbereich nach dem Baugesetzbuch sowie die baurechtliche Einordnung von Seecontainern und Modulbauten. Als allgemeine Orientierung ersetzt der Text keine Auskunft der zuständigen Bauaufsichtsbehörde und keine Rechtsberatung. Verbindlich ist stets die Behörde vor Ort.

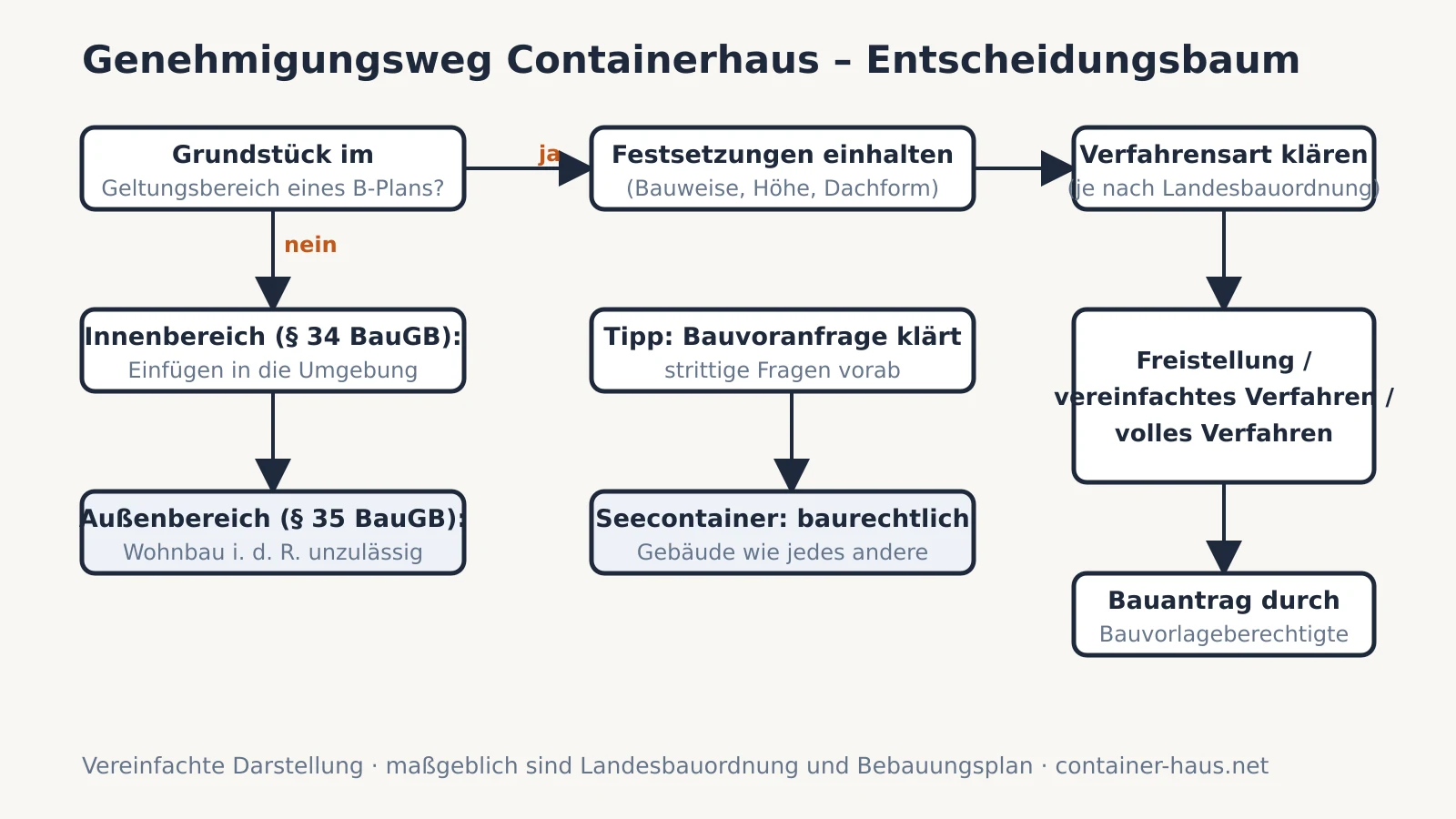

Entscheidungsbaum-Schema zum Genehmigungsweg für ein Containerhaus nach Bebauungsplan, Innen- und Außenbereich

Zwei Ebenen: Bauplanungsrecht und Bauordnungsrecht

Das deutsche Baurecht teilt sich in zwei Ebenen. Das Bauplanungsrecht regelt bundesweit im Baugesetzbuch, ob und wo überhaupt gebaut werden darf. Es beantwortet die Frage nach der Zulässigkeit eines Vorhabens am konkreten Standort. Diese Ebene gilt in allen 16 Bundesländern gleich, weil das Baugesetzbuch Bundesrecht ist.

Das Bauordnungsrecht liegt dagegen bei den Ländern. Jedes Bundesland hat eine eigene Landesbauordnung, die Fragen der Ausführung regelt: Abstandsflächen, Brandschutz, Standsicherheit, Rettungswege und das anzuwendende Genehmigungsverfahren. Ein Container-Haus muss beide Ebenen erfüllen. Wer nur den Bebauungsplan prüft, übersieht leicht die Anforderungen der Landesbauordnung, und umgekehrt.

Für die Praxis heißt das: Prüfen Sie zuerst, ob am Standort überhaupt gebaut werden darf, und danach, wie das Gebäude ausgeführt und genehmigt werden muss. Beide Prüfungen greifen ineinander, folgen aber unterschiedlichen Regelwerken und liegen bei unterschiedlichen Stellen. Wer nur eine Ebene betrachtet, übersieht leicht entscheidende Anforderungen der anderen und riskiert damit Verzögerungen im Verfahren.

Hinzu kommt das kommunale Satzungsrecht. Gemeinden können über örtliche Bauvorschriften und Gestaltungssatzungen zusätzliche Anforderungen stellen, etwa an Dachform, Fassadenfarbe oder Material. Für ein Container-Haus mit seiner ungewöhnlichen Optik ist das besonders relevant, weil solche Satzungen die sichtbare Bauweise einschränken können. Wer diese dritte Regelungsebene übersieht, riskiert eine Ablehnung trotz erfüllter Landesbauordnung.

Die 16 Landesbauordnungen und die Musterbauordnung

Grundlage aller 16 Landesbauordnungen ist die Musterbauordnung der Bauministerkonferenz. Sie ist selbst kein geltendes Recht, dient den Ländern aber als Vorlage. Deshalb ähneln sich die Landesbauordnungen im Aufbau, weichen im Detail jedoch voneinander ab, etwa bei Schwellenwerten, Abstandsflächen und der Zuordnung von Vorhaben zu einem Verfahren.

Typische Unterschiede betreffen die Tiefe der Abstandsflächen, die Definition von Gebäudeklassen, die Grenzen der Verfahrensfreiheit und die Anforderungen an die Bauvorlageberechtigung. Ein Vorhaben, das in einem Bundesland ein vereinfachtes Verfahren durchläuft, kann in einem anderen ein volles Genehmigungsverfahren erfordern. Die konkrete Einordnung Ihres Container-Hauses hängt daher immer vom Standort ab.

Praktisch bedeutet das, dass Sie sich nicht auf Erfahrungsberichte aus anderen Bundesländern verlassen sollten. Maßgeblich ist stets die Landesbauordnung des Bundeslands, in dem gebaut wird, in der jeweils gültigen Fassung. Auch Verwaltungsvorschriften und die eingeführten technischen Baubestimmungen des Landes konkretisieren die Anforderungen und sind für die Genehmigung Ihres Container-Hauses bindend.

Ein Beispiel für die Bandbreite sind die Abstandsflächen. Sie bestimmen, wie viel Abstand ein Gebäude zur Grundstücksgrenze halten muss, und werden aus der Wandhöhe abgeleitet. Der maßgebliche Faktor unterscheidet sich je nach Land, ebenso die Regeln für privilegierte Grenzbebauung. Für ein Container-Haus, das oft nah an der Grenze geplant wird, kann diese Angabe über die Zulässigkeit entscheiden.

Die Verfahrensarten im Bauordnungsrecht

Die Landesbauordnungen unterscheiden mehrere Verfahrensarten. Welche für Ihr Container-Haus gilt, hängt von der Gebäudeklasse, der Nutzung und davon ab, ob ein qualifizierter Bebauungsplan vorliegt. Die folgenden Kategorien sind in den meisten Ländern angelegt, im Detail aber unterschiedlich ausgestaltet. Für die Kosten und die Dauer des Verfahrens ist diese Einordnung entscheidend, weshalb Sie sie früh mit der Bauaufsicht klären sollten.

  • Volles Genehmigungsverfahren: umfassende bauaufsichtliche Prüfung des Vorhabens, üblich bei größeren oder komplexeren Gebäuden.
  • Vereinfachtes Verfahren: die Behörde prüft einen reduzierten Umfang, etwa nur das Bauplanungsrecht und ausgewählte Anforderungen; der Entwurfsverfasser trägt mehr Eigenverantwortung.
  • Genehmigungsfreistellung: bei Vorhaben im Geltungsbereich eines qualifizierten Bebauungsplans entfällt die Genehmigung, wenn die Gemeinde innerhalb einer Frist kein Verfahren verlangt; die Unterlagen werden dennoch eingereicht.
  • Verfahrensfreiheit: bestimmte kleine Vorhaben brauchen gar keinen Antrag, müssen aber alle materiellen Vorschriften einhalten.

Verfahrensfrei ist nicht regelfrei

Ein weit verbreiteter Irrtum ist, dass ein verfahrensfreies oder freigestelltes Container-Haus ohne Regeln aufgestellt werden darf. Das Gegenteil ist der Fall. Verfahrensfreiheit befreit nur von der behördlichen Vorabprüfung, nicht von den materiellen Anforderungen. Abstandsflächen, Standsicherheit, Brandschutz und die Festsetzungen des Bebauungsplans gelten unverändert.

Für ein dauerhaft bewohntes Container-Haus mit Aufenthaltsräumen greift die Verfahrensfreiheit in aller Regel ohnehin nicht, weil die Länder Wohngebäude von den verfahrensfreien Vorhaben ausnehmen. Verfahrensfrei sind meist nur kleine Nebenanlagen ohne Aufenthaltsräume unterhalb bestimmter Grenzwerte. Prüfen Sie den konkreten Bedarf vor Planungsbeginn mit der Bauaufsicht.

Auch die Genehmigungsfreistellung wird häufig missverstanden. Sie setzt einen qualifizierten Bebauungsplan voraus und verlangt, dass Sie die Unterlagen dennoch einreichen. Die Gemeinde kann innerhalb der gesetzten Frist erklären, dass sie ein Verfahren durchführen möchte. Erst wenn diese Frist ungenutzt verstreicht, dürfen Sie mit dem Bau beginnen; die materiellen Vorschriften bleiben in vollem Umfang bindend.

Innen- und Außenbereich: Paragraf 30, 34 und 35 BauGB

Ob am Standort gebaut werden darf, entscheidet das Bauplanungsrecht. Liegt ein qualifizierter Bebauungsplan vor, richtet sich die Zulässigkeit nach dessen Festsetzungen; das regelt Paragraf 30 Baugesetzbuch. Der Plan bestimmt Art und Maß der Nutzung, Baugrenzen und oft auch Gestaltung. Ein Container-Haus muss sich in diesen Rahmen einfügen.

Fehlt ein Bebauungsplan, unterscheidet das Gesetz zwei Lagen. Innerhalb im Zusammenhang bebauter Ortsteile gilt Paragraf 34 Baugesetzbuch: Ein Vorhaben ist zulässig, wenn es sich nach Art und Maß der baulichen Nutzung, Bauweise und überbaubarer Fläche in die Eigenart der näheren Umgebung einfügt. Hier ist die Gestaltung des Container-Hauses oft entscheidend.

Im Außenbereich gilt Paragraf 35 Baugesetzbuch. Dort sind grundsätzlich nur privilegierte Vorhaben zulässig, etwa land- oder forstwirtschaftliche Gebäude. Ein privates Wohn-Container-Haus zählt in der Regel nicht dazu und ist als sonstiges Vorhaben nur ausnahmsweise und unter engen Voraussetzungen zulässig. Der Außenbereich ist damit die schwierigste Ausgangslage.

Das Kriterium des Einfügens nach Paragraf 34 verdient besondere Aufmerksamkeit. Maßgeblich ist der Rahmen, den die vorhandene Umgebungsbebauung vorgibt. Ein Container-Haus mit flachem Dach und industrieller Anmutung kann in einer Umgebung aus Satteldachhäusern als nicht einfügend gelten, in einem modern geprägten Quartier dagegen zulässig sein. Eine sorgfältige Analyse der Nachbarschaft ist deshalb ein wichtiger Planungsschritt.

Baurecht beim Containerhaus – Gesetzbücher und Baupläne auf dem Schreibtisch
Baurecht beim Containerhaus – Gesetzbücher und Baupläne auf dem Schreibtisch

Seecontainer oder Modulbau: baurechtliche Einordnung

Baurechtlich spielt es zunächst keine Rolle, ob ein Haus aus umgebauten Seecontainern oder aus vorgefertigten Raummodulen besteht. Entscheidend ist, dass eine bauliche Anlage entsteht, die dauerhaft mit dem Boden verbunden ist und dem Aufenthalt von Menschen dient. Sobald das der Fall ist, gelten die vollen Anforderungen an ein Gebäude.

Wer einen ursprünglich als Transportbehälter genutzten Seecontainer zum Aufenthaltsraum umbaut, vollzieht baurechtlich eine Nutzungsänderung. Diese kann eigenständig genehmigungspflichtig sein, weil sich die Anforderungen an Statik, Wärmeschutz und Brandschutz ändern. Der Umstand, dass der Behälter einmal ein Container war, entbindet nicht von den Regeln für Wohngebäude.

Ein häufiger Irrtum betrifft die fliegenden Bauten. Als fliegende Bauten gelten bauliche Anlagen, die dazu bestimmt sind, an wechselnden Orten wiederholt aufgestellt und zerlegt zu werden, etwa Zelte oder Fahrgeschäfte. Ein Container-Haus, das dauerhaft an einem Ort bewohnt wird, ist kein fliegender Bau. Es wird als reguläres Gebäude behandelt, sobald es dauerhaft aufgestellt ist.

Erforderliche Unterlagen für den Bauantrag

Der Umfang der Bauvorlagen ergibt sich aus der Bauvorlagenverordnung des jeweiligen Landes. Die folgenden Unterlagen werden bei einem Wohn-Container-Haus regelmäßig verlangt; der genaue Umfang hängt vom Verfahren und vom Bundesland ab. Vollständige und widerspruchsfreie Unterlagen sind der wichtigste Hebel für ein zügiges Verfahren, weil sie zeitraubende Nachforderungen der Behörde von vornherein vermeiden.

  • Bauantragsformular und amtlicher Lageplan mit Angaben zum Grundstück.
  • Bauzeichnungen: Grundrisse, Ansichten und Schnitte im vorgeschriebenen Maßstab.
  • Baubeschreibung mit Angaben zu Konstruktion, Baustoffen und Nutzung.
  • Standsicherheitsnachweis (Statik) sowie Nachweise zu Wärme-, Schall- und Brandschutz.
  • Berechnung der Grund- und Geschossflächen sowie der Abstandsflächen.
  • Entwässerungs- und gegebenenfalls Erschließungsnachweise.

Typische Ablehnungsgründe und wie Sie vorbeugen

Bauanträge scheitern selten an der Container-Bauweise selbst, sondern an planungs- und ordnungsrechtlichen Punkten. Ein häufiger Grund ist der Standort im Außenbereich nach Paragraf 35 Baugesetzbuch, wo ein privates Wohnhaus regelmäßig unzulässig ist. Ebenso oft verstoßen Vorhaben gegen Festsetzungen des Bebauungsplans, etwa zu Dachform, Geschosszahl oder Baugrenze.

Weitere typische Gründe sind nicht eingehaltene Abstandsflächen zu den Nachbargrundstücken, ein fehlendes Einfügen in die Umgebung nach Paragraf 34 Baugesetzbuch sowie unvollständige oder widersprüchliche Unterlagen. Auch fehlende Nachweise zu Statik oder Brandschutz führen zu Verzögerungen und Zurückweisungen. Hinzu kommen Konflikte mit einer örtlichen Gestaltungssatzung, die gerade bei der markanten Container-Optik eine Rolle spielen können.

Vorbeugen lässt sich durch frühe Abstimmung mit der Bauaufsicht, vollständige Unterlagen und eine bauvorlageberechtigte Person, die das Vorhaben verantwortet. Wer die Umgebungsbebauung und den Bebauungsplan sorgfältig auswertet, vermeidet die meisten Konflikte bereits in der Planungsphase. Auch ein frühes, offenes Gespräch mit den Nachbarn beugt späteren Einwendungen vor und trägt zu einem reibungslosen Ablauf bei.

Wird ein Antrag abgelehnt, ist das nicht zwingend das Ende. Häufig lässt sich das Vorhaben nach Rücksprache mit der Behörde anpassen, etwa durch eine andere Dachform, eine geänderte Stellung auf dem Grundstück oder eine reduzierte Kubatur. Gegen einen ablehnenden Bescheid stehen zudem die üblichen Rechtsmittel offen; sinnvoller ist in der Regel jedoch der Dialog und eine überarbeitete Planung.

Der Vorbescheid als Absicherung

Bevor Sie ein vollständiges und kostenintensives Bauantragspaket erstellen lassen, können Sie einzelne Fragen über einen Vorbescheid klären. Der Vorbescheid ist ein vorgezogener Teil des Baugenehmigungsverfahrens, mit dem die Behörde verbindlich über konkrete Fragen entscheidet, etwa über die planungsrechtliche Zulässigkeit am Standort.

Das ist besonders sinnvoll, wenn die Lage im Innen- oder Außenbereich unklar ist oder wenn Zweifel bestehen, ob sich das Container-Haus in die Umgebung einfügt. Der Vorbescheid schafft Planungssicherheit und bindet die Behörde im Rahmen seiner Geltungsdauer. So vermeiden Sie, dass Sie in eine detaillierte Planung investieren, die später am Standort scheitert.

Nachbarrecht und Beteiligung

Die Baugenehmigung ist ein öffentlich-rechtlicher Bescheid, doch daneben gelten nachbarrechtliche Vorschriften. Werden Abstandsflächen nicht eingehalten oder soll grenznah gebaut werden, ist die Zustimmung der Nachbarn oder eine behördliche Abweichung nötig. Für ein Container-Haus, das oft kompakt und grenznah geplant wird, ist dieser Punkt in der Praxis häufig relevant.

Im Baugenehmigungsverfahren kann die Behörde die angrenzenden Eigentümer beteiligen. Wer die Nachbarn frühzeitig einbindet und deren Unterschrift auf den Bauvorlagen einholt, verringert das Risiko späterer Einwendungen und Verzögerungen. Ein gutes nachbarschaftliches Einvernehmen ersetzt zwar keine Genehmigung, glättet den Ablauf aber spürbar und beugt Rechtsstreitigkeiten vor.

Hinweis: Dieser Beitrag dient der allgemeinen Information und ersetzt keine individuelle Rechts-, Finanz- oder Fachberatung.

Häufige Fragen

Braucht ein Container-Haus immer eine Baugenehmigung?

Ein dauerhaft bewohntes Container-Haus mit Aufenthaltsräumen ist in aller Regel genehmigungspflichtig oder zumindest anzeigepflichtig. Verfahrensfrei sind meist nur kleine Nebenanlagen ohne Aufenthaltsräume unterhalb eines landesabhängigen Rauminhalts, oft im Bereich von 30 m³. Verbindlich entscheidet eine der 16 Landesbauordnungen, deren Schwellenwerte sich unterscheiden.

Was ist der Unterschied zwischen vereinfachtem und vollem Verfahren?

Im vollen Genehmigungsverfahren prüft die Behörde das Vorhaben umfassend, im vereinfachten Verfahren nur einen reduzierten Prüfumfang. Bei der Genehmigungsfreistellung darf nach ungenutztem Ablauf einer Frist von rund 4 Wochen gebaut werden. Der genaue Wert steht in der jeweiligen Landesbauordnung; die materiellen Vorschriften bleiben in jedem Verfahren bindend.

Darf ich ein Container-Haus im Außenbereich errichten?

Im Außenbereich nach Paragraf 35 Baugesetzbuch ist ein privates Wohn-Container-Haus in der Regel unzulässig. Dort sind grundsätzlich nur privilegierte Vorhaben wie landwirtschaftliche Gebäude zulässig, sonstige Vorhaben nur ausnahmsweise. Diese Ausgangslage sollte mindestens einige Wochen, praktisch 4 Wochen und mehr, vor dem Grundstückskauf geklärt werden.

Gilt ein Container-Haus baurechtlich als fliegender Bau?

Nein, ein dauerhaft bewohntes Container-Haus ist kein fliegender Bau. Fliegende Bauten sind dazu bestimmt, an wechselnden Orten wiederholt aufgestellt und zerlegt zu werden, etwa Zelte. Sobald ein Standard-Container von rund 15 m² dauerhaft an einem Ort steht und dem Wohnen dient, gelten die vollen Anforderungen an ein reguläres Gebäude.

Welche Unterlagen brauche ich für den Bauantrag?

Regelmäßig verlangt werden Bauantragsformular, Lageplan, Bauzeichnungen mit Grundrissen, Ansichten und Schnitten, Baubeschreibung, Standsicherheitsnachweis sowie Nachweise zu Wärme-, Schall- und Brandschutz. Der genaue Umfang richtet sich nach der Bauvorlagenverordnung des Landes und dem gewählten Verfahren. Fehlende Unterlagen lösen Nachforderungen aus, die den Ablauf schnell um 4 Wochen und mehr verzögern.

Wofür ist ein Vorbescheid sinnvoll?

Ein Vorbescheid klärt einzelne Fragen verbindlich vor dem eigentlichen Bauantrag, etwa die planungsrechtliche Zulässigkeit am Standort. Das schafft Planungssicherheit, bevor Sie in eine teure Antragsplanung investieren. Besonders bei unklarer Lage zwischen Innen- und Außenbereich lohnt sich dieser Schritt; die Bindungswirkung gilt je nach Land oft rund 3 Jahre.
